Будуємо каркасний будинок своїми руками: фундамент і каркас
Про приватному будинку мріють усі, а якщо він зроблений власними руками, та ще й з якісного і цікавого проекту – йому просто немає ціни. Робота виявилася довгою і копіткою, але воно того варте. Навіть на першому етапі, дивлячись тільки на готову коробку двоповерхового будинку, можна порадіти дійсно значимого результату.
Цокольне перекриття
Для початку поверхню ростверку була покрита бітумною мастикою, поверх якої поклали гідроізол. Через день почалася укладка основний обв’язки. Для робіт була закуплена модрина, чотириметрової довжини, розмірами 200х50 і 150х50, з 15% сушінням в камері. Кріпилася обв’язка за допомогою шпильок. Для початку, їх розташування з точністю переносилося на поверхню обв’язувальних дощок, після чого просвердлюють отвори.
Порада: Краще робити отвори в обв’язці відразу трохи більших розмірів, тому що в іншому випадку, доведеться робити развальцовку.
Деревину необхідно обробити антисептиками і огнезащитой. Згодом були встановлені підлогові лаги, які зміцнювалися за допомогою розпірок. Для вирівнювання платформи під чорнову підлогу, були набиті балки 40х50. Поверх балок, поклали чорнову підлогу з фанери фсф 6. На фанері помістили смуги Tyvek Soft, які були прикріплені степлером, а на них вже ліг роквул. Після всіх основних підготовчих процедур, почався монтаж плит OSB. Їх кріплення виробляли відразу трьома способами, для кращого ефекту: спочатку плити всідалися на клей, після чого їх прикручували шурупами і на завершення прибивали цвяхами. По жорсткості підлогу вийшов дуже надійним. Компенсаторні шви були заповнені силіконом.

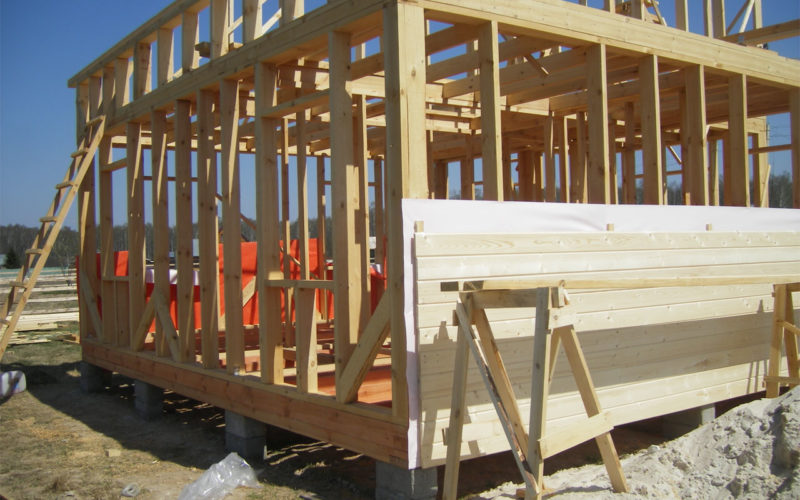

Стіни каркаса
Коли ми будуємо каркасний будинок своїми руками, то періодично, можна зіткнутися з деякими труднощами. У даному випадку основною проблемою виявився неточний розрахунок. Стіни першого поверху каркаса зібралися досить швидко і були встановлені за допомогою двох помічників. Зовні їх навіть встигли обшити плитами OSB. Тим не менш, як з’ясувалося в результаті – вертикальність стінової конструкції вийшла неправильною. Тому, обшивку довелося знову знімати і вирівнювати вертикальність стін. Було вирішено збирати стіни на підлозі, після чого, разом з помічниками вони піднімалися і встановлювалися на місце. Та й при розмірах 5х3 м, на кожну стіну, збиту з дощок 200х38 мм, поодинці впоратися ніяк не вийшло б.
Після того, як забудовник заручився підтримкою в особі двох працівників, будівництво значно прискорилося. При гарній погоді, запросто збиралося 3,5
Дах, кроквяна система
Обшивка стін каркаса
Якщо для обшивки на даху використовувалися 12 мм листи OSB, то на стіни каркаса було вирішено пустити плити товщиною всього 9 мм. Цього виявилося більш ніж достатньо. Нижні листи встановлювалися з землі і саморобних козлов, верхні – перебуваючи на лісах. Для зручності перенесення листів, забудовник придумав досить оригінальне рішення – з внутрішньої сторони на аркуші кріпилися дві дверні ручки, за які помічники тримали OSB. Подавати матеріал, таким чином, стало зручніше, та і робота пішла швидше. Кріпилися всі листи за допомогою гвинтових цвяхів 50-60 мм, з відстанню 150 мм.
На замітку: Щоб не доводилося щоразу відраховувати необхідний зазор між листами OSB, можна вдатися до невеликої хитрості. В стійки каркаса імплантується два цвяха, поверх яких ставиться лист – в результаті виходить потрібний 3 мм зазор.
Порада: з обшивкою не довелося довго мучитися, підрізати листи або навпаки нарощувати відсутні частини – при безпосередній установці стійок, вважайте краще і вимірюйте більше.
Після обшивки, спочатку думали покрити весь будинок пергаміном, але матеріал виявився вкрай крихким і дуже незручним у використанні. Тому, зимувати будинок, було вирішено залишити без додаткової ізоляції, до того ж, вікна на зиму не прорізалися, а весь
Основні інструменти та матеріали
- Техніка для бетонування фундаменту;
- 13 кубів бетону;
- Бітумна мастика;
- Гідроізол;
- Дошки з модрини 200х50 і 150х50 по 4 м в довжину (на все будівництво пішло близько 27 кубів);
- Молоток і великий косинець;
- Фанера фсф 6;
- OSB 18,3 мм (чорнова підлога), 12 мм (обшивка даху) і 9 мм (обшивка стін);
- Rockwool Лайт Батс;
- Tyvek Soft;
- Клей Момент (5 пачок) і клей Titibond (12 пачок);
- Гвинтові цвяхи 50-60 мм, саморізи, болти і шпильки;
- 2 помічника, а також бригада покрівельників (4 людини).
Допоміжне обладнання
Будівництво каркасного будинку своїми руками не обходиться без додаткового обладнання. В даному випадку, були використані саморобні лісу, лебідка (замінили стандартний 3 метровий трос на 10-метровий) для підйому і вирівнювання стін, а також страховка (являє собою 2 карабіна і 12 м мотузку), для роботи на великій висоті.
Підсумки
Всього за 38-39 днів роботи, вдалося звести фундамент і повноцінну коробку каркасного будинку. Забудовник практично весь час працював один, і лише іноді наймав на допомогу двох працівників. На все будівництво пішло близько 1 млн. грн.
